海南盛亨混凝土有限公司大致坡站水土保持报告表
时间:2025-10-29 12:44:20
Ⅱ水土保持方案报告表简要说明
1 项目概况
1.1 项目概况
一、项目基本情况
1)项目建设必要性
文昌市公坡镇聚科新能源 100MW 农光互补光伏发电平价上网项目 110KV 线路送出工程位于海南省文昌市公坡镇公坡村民委员会石盘村。本项目拟采用 农光互补模式,在文昌市公坡镇利用荒山荒地进行建设 100MW 的发电系统, 形成一个光伏产业带周边相关产业发展的产业基地,同时大力发展清洁能源, 促进生态农业发展,带动当地就业和产业升级,成为文昌市经济发展的一个重
要增长点,促进社会稳定发展,具有良好的经济和环境效益。
因此,综上所述,本项目的建设是必要的、可行的。
2)项目名称
文昌市公坡镇聚科新能源 100MW 农光互补光伏发电平价上网项目 110KV
线路送出工程
3)项目地理位置
文昌市公坡镇聚科新能源 100MW 农光互补光伏发电平价上网项目 110KV 线路送出工程位于海南省文昌市公坡镇公坡村民委员会石盘村。项目区中心地
理坐标为 110.800098°E,19.824831°N。
4)建设性质
新建项目
5)项目建设单位:文昌聚科新能源有限公司
6)建设内容
本项目为文昌市公坡镇聚科新能源 100MW 农光互补光伏发电平价上网项 目 110KV 线路送出工程,项目起自待建聚科文昌光伏升压站 110KV 出线间隔, 止于待建东群 220kV 变电站 12Y 间隔,建设线路路径全长 16km。其中东群
220KV 变电站站外为 2 基双回路终端塔,其余全线均采用单回路铁塔架设。
7)总投资、土建投资及资金来源
1
本项目总投资 4000 万元,其中工程费 2600 万元。资金来源:企业自筹。
8)建设工期
项目计划于 2023 年 9 月开工,计划于 2023 年 12 月完工。总工期 4 个月。
10)拆迁(移民)安置与专项设施改(迁)建
本项目用地不涉及移民拆迁安置和专项设施改(迁)建。
11)本项目沿线交叉跨越统计表
表 1-1 沿线重要交叉跨越统计表
项目 | 次数 | 备注 |
110kV 电力线 | 1 | 跨越 110kV 东昌线 |
35kV 电力线 | 2 | 跨越 |
10kV 电力线 | 20 | 跨越 |
380V 电力线 | 55 | |
省道 | 1 | S203 |
水泥公路 | 26 | |
机耕路 | 52 |
二、项目现状
本项目计划于 2023 年 9 月开工,截止 2023 年 5 月现场调查时,项目尚未 开工。本项目线路沿线经过行政区域属海南省文昌市公坡镇、 昌洒镇。本项目 所经区域地形稍有起伏,但总体平坦开阔,属于波状平原地貌, 曲港站附近为 台地。沿线为杂树、槟榔树、椰子树、荔枝树、松树,植被较发育;本次线路
工程附近有县道、 乡道,交通较为便利。

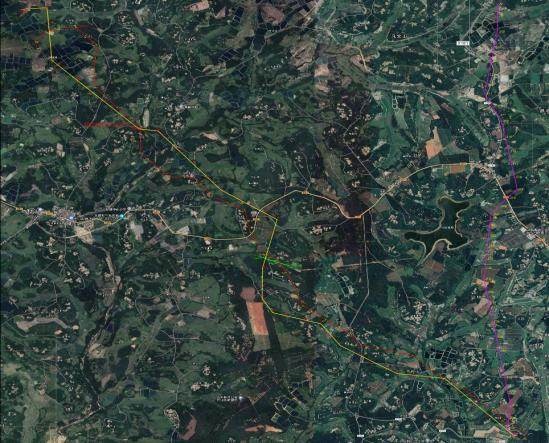

图 1-1 项目线路路径图
三、项目前期工作进展情况
2022 年 11 月 04 日,取得海南省企业投资项目备案证明;
2022 年 12 月 13 日,取得文昌市自然资源和规划局关于文昌市公坡镇聚科 新能源 100MW 农光互补光伏发电平价上网项目配套 110 千伏送出线路路径走
廊意见的复函;
根据《中华人民共和国水土保持法》及水利部《开发建设项目水土保持方 案编报审批管理规定》、《海南省实施〈中华人民共和国水土保持法)办法》等 法律、规章的要求,受建设单位文昌聚科新能源有限公司的委托,海南同升工 程咨询有限公司承担了《文昌市公坡镇聚科新能源 100MW 农光互补光伏发电 平价上网项目 110KV 线路送出工程水土保持方案报告表》的编制工作。接到委 托后,我公司迅速成立了由水保部牵头的项目组,于 2023 年 5 月组织项目组技 术人员对本工程现场进行了勘察,结合项目区有关自然环境、社会经济和水土 保持等方面的资料,在分析研究的基础上,于 2023 年 6 月编制完成了《文昌市
公坡镇聚科新能源 100MW 农光互补光伏发电平价上网项目 110KV 线路送出工
程水土保持方案报告表》。
1.2 项目组成及布置
一、项目组成
本项目为文昌市公坡镇聚科新能源 100MW 农光互补光伏发电平价上网项 目 110KV 线路送出工程,项目组成按功能划分为塔基区、塔基施工场地、跨越
架、牵张场区、施工便道区。
二、总体布置
本项目线路整体上由北向南走线,线路自待建文昌聚科光伏升压站 110kV 出线间隔架空出线以后,右转往南走线避开省级公益林至可湖尾村南侧,后小 幅右转至边城村西侧,后小幅右转在抱丑西侧跨过基本农田避开省级公益林至 罗克堆西侧,后小幅左转跨过基本农田后至力群村西侧右转,后避开房屋后跨 省级公益林至罗文村东北侧,后左转跨过鱼塘至坡堆村西侧,在坡堆村西侧左 转,继续向东南走线避开房屋至锦山头村,在锦山头村南侧跨过 S203 省道后至 高魁村,在高魁村附近跨越已建 110kV 东昌线,继续向东南走线,经茂山村、 元山村后,在后坡村北侧跨越荔枝树林,后继续向东南方向走线,在茂山东侧 跨越椰子林,经昌大村、榜头村后在昌泰村东南侧跨越林刺葵树林,最后接入 待建东群 220kV 变电站 12Y 间隔,沿线塔基避开基本农田,生态红线,省级公
益林及房屋。
导线采用 JL/LB20A-300/40 型铝包钢芯铝绞线,地线两根均采用 24 芯 OPGW- 100-24- 1-2 型光缆;地线均逐基接地。全线杆塔共计 56 基,其中新建单
回路直线塔 27 基,新建单回路转角塔 28 基,利用双回路终端塔 1 基。
待建聚科文昌光伏升压站 110kV 出线布置:聚科文昌光伏升压站位于海南 省文昌市公坡镇,升压站 110kV 出线共 1 回,向东北方向出线。 出线布置示意
图如下:
图 1-2 聚科文昌光伏升压站 110kV 出线布置图
待建东群 220kV 变电站 110kV 出线布置:东群 220kV 变电站为待建变电站, 位于海南省文昌市昌洒镇,110kV 线路向东南方向出线,共计 14 个间隔,本期
占用 12Y(备用)间隔。 出线布置示意图如下:
图 1-3 东群 220kV 变电站 110kV 出线布置图
线路全线位于文昌市公坡镇、昌洒镇。路径长度约 16km,直线航空距离为
12.5km,曲折系数 1.2,详见路径图 1-4。
图 1-4 项目线路路径图
